Застройщик задерживает сдачу дома: что делать дольщику в 2026 году + пошаговая инструкция

1

Задержка новостройки обычно начинается с сообщения: «сроки переносятся по техническим причинам». Иногда строительство дома действительно подходит к завершению и речь идет о нескольких неделях. В других случаях даты плановой сдачи меняются несколько раз, работы на площадке замедляются, а новый срок передачи квартиры становится все менее определенным.

Для дольщика принципиально не только то, когда застройщик получает разрешение на ввод, но и когда по договору он обязан передать конкретную квартиру. Именно нарушение договорного срока передачи, а не само по себе изменение рекламной даты завершения строительства, дает основание для начисления предусмотренной Федеральным законом № 214-ФЗ неустойки.

В 2026 году ситуация дополнительно отличается от предыдущих лет: период специального неначисления санкций закончился 31 декабря 2025 года. Поэтому за новую просрочку 2026 года ответственность снова начисляется по общим правилам. При этом некоторые старые исполнительные требования по-прежнему подпадают под отдельную отсрочку до конца 2026 года. Эти два режима важно не смешивать.

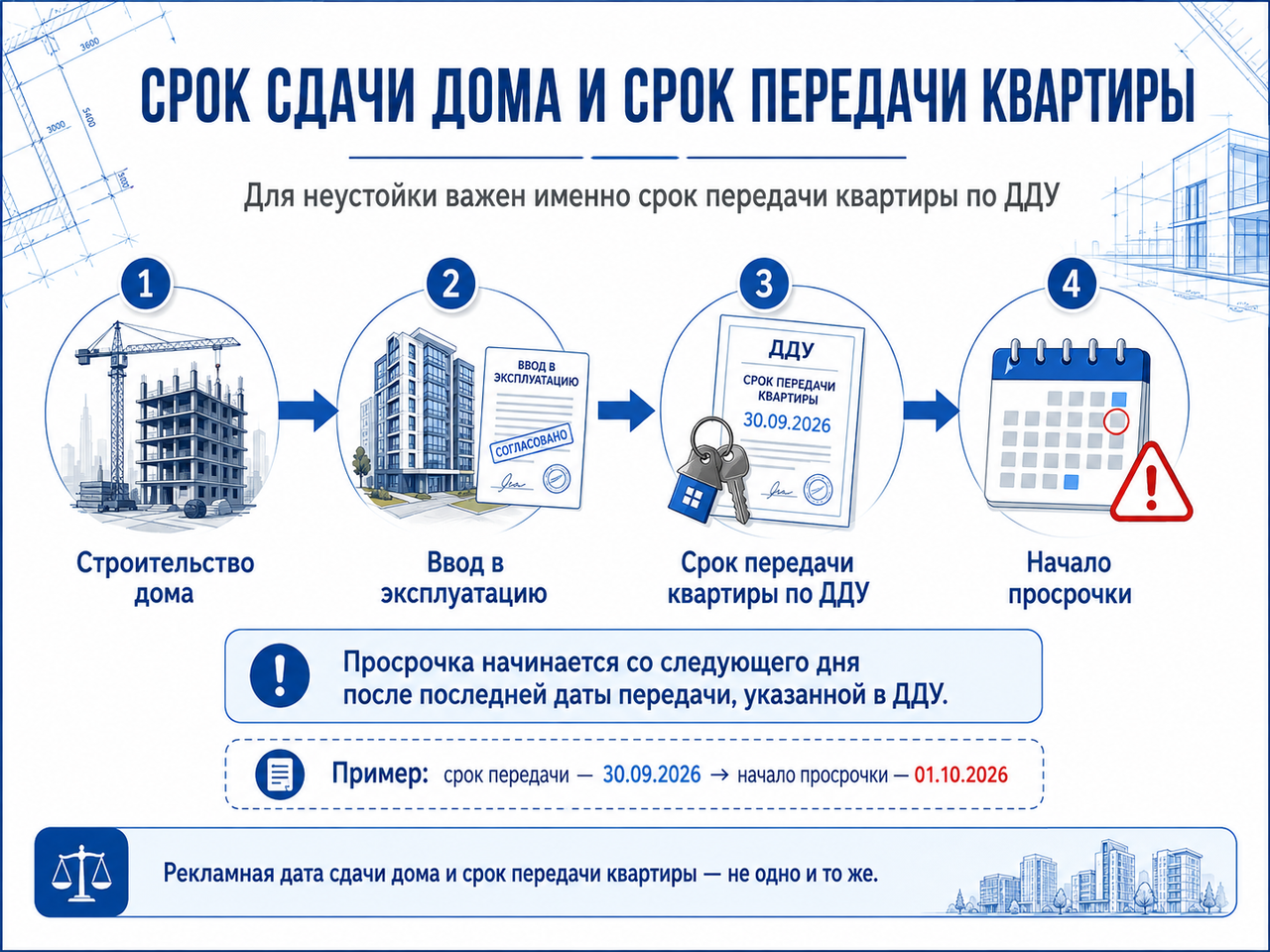

Сдача дома и передача квартиры — это разные сроки

Первая ошибка при задержке — открыть рекламную страницу жилого комплекса и ориентироваться на указанную там «сдачу дома».

Для ДДУ значение имеют несколько разных дат:

  • плановое завершение строительства;

  • срок ввода дома в эксплуатацию;

  • дата получения разрешения на ввод объекта в эксплуатацию;

  • срок передачи квартиры участнику долевого строительства.

Они могут не совпадать.

Например, в проектной документации срок сдачи дома в эксплуатацию может быть указан как II квартал 2026 года, а договор предусматривает передачу квартиры не позднее 30 сентября 2026 года. Если разрешение на ввод получено только в августе, но ключи переданы 20 сентября, нарушение срока по ДДУ отсутствует.

И наоборот: дом может быть введен в эксплуатацию вовремя, но застройщик затягивает выдачу ключей до ноября. При договорной дате 30 сентября уже возникает просрочка передачи объекта.

Статья 6 № 214-ФЗ устанавливает прямое правило: застройщик обязан передать объект долевого строительства не позднее срока, предусмотренного договором. Поэтому при споре нужно в первую очередь смотреть не на сроки ввода дома в эксплуатацию из рекламы, а на соответствующий пункт ДДУ.

Когда застройщик задерживает сдачу дома юридически

Если договорный срок передачи еще не наступил, оснований взыскивать неустойку пока нет — даже если очевидно, что строительная площадка отстает от графика.

Просрочка начинается со следующего дня после последней даты, когда объект должен был быть передан по договору.

Пример:

В ДДУ: передача квартиры не позднее 31 августа 2026 года.

Если 31 августа квартира не передана, первый учитываемый день нарушения — 1 сентября.

При этом отсутствие разрешения на ввод не оправдывает нарушение обязательств перед дольщиком. Получение разрешительной документации, организация строительства и подготовка дома к передаче относятся к сфере ответственности строительной компании.

Застройщик должен планировать строительство так, чтобы исполнить договор в установленный период.

Что обязан сделать застройщик, если понимает, что не успевает

Часть 3 статьи 6 № 214-ФЗ специально регулирует такую ситуацию.

Если строительство невозможно закончить вовремя, застройщик обязан не позднее чем за два месяца до окончания предусмотренного договором срока направить участнику информацию и предложение изменить договор.

На практике вместе с уведомлением часто приходит дополнительное соглашение о переносе срока.

Само письмо договор не изменяет.

Фразы:

«уведомляем о новой дате»;

или

«срок передачи переносится автоматически»

не означают, что первоначальный срок исчез.

Чтобы изменить существенное условие ДДУ, стороны должны заключить дополнительное соглашение. Росреестр указывает, что дополнительное соглашение к зарегистрированному договору долевого участия, изменяющее существенные условия, в том числе срок передачи, подлежит государственной регистрации и считается заключенным после такой регистрации.

Нужно ли подписывать перенос срока

Обязанности соглашаться нет.

Если застройщик переносит срок сдачи и предлагает новую дату передачи квартиры, решение зависит от условий документа.

Главный риск подписания состоит в том, что после изменения ДДУ исходная дата перестает быть базой для будущего требования. Например:

  • старый срок — 30 июня 2026 года;

  • предложенный новый — 31 декабря 2026 года;

  • дополнительное соглашение подписано и зарегистрировано.

В таком случае требовать санкцию за июль–декабрь только на основании первоначальной даты обычно уже нельзя: стороны сами изменили обязательство.

Перед подписью нужно проверить, нет ли дополнительно формулировок:

  • об отсутствии претензий;

  • об отказе от уже возникших требований;

  • о согласии с причинами задержки;

  • о новом порядке передачи;

  • об изменении иных условий договора.

Уведомление о переносе срока сдачи дома можно получить и просто сохранить. Отказ подписывать новое соглашение сам по себе не прекращает договор и не освобождает строительную компанию от обязанности передать объект в первоначальный срок.

Где проверить реальное состояние строительства

Ориентироваться только на сообщения отдела продаж не стоит.

Официальным источником является Единая информационная система жилищного строительства. Проектная декларация содержит сведения о проекте и застройщике, а изменения в нее должны вноситься через ЕИСЖС ежемесячно не позднее 10-го числа следующего месяца.

При задержке полезно проверить:

  • актуальную проектную декларацию;

  • срок ввода объекта;

  • процент строительной готовности;

  • изменения предполагаемых сроков;

  • сведения о разрешении на строительство;

  • информацию о вводе;

  • фотографии хода работ;

  • изменения характеристик проекта.

При этом изменение сроков ввода в проектной декларации еще не означает автоматического изменения срока по конкретному ДДУ.

Это один из ключевых моментов. Проект может официально получить новую предполагаемую дату завершения, но обязательства по передаче квартиры остаются такими, какие закреплены зарегистрированным договором, пока стороны надлежащим образом их не изменили.

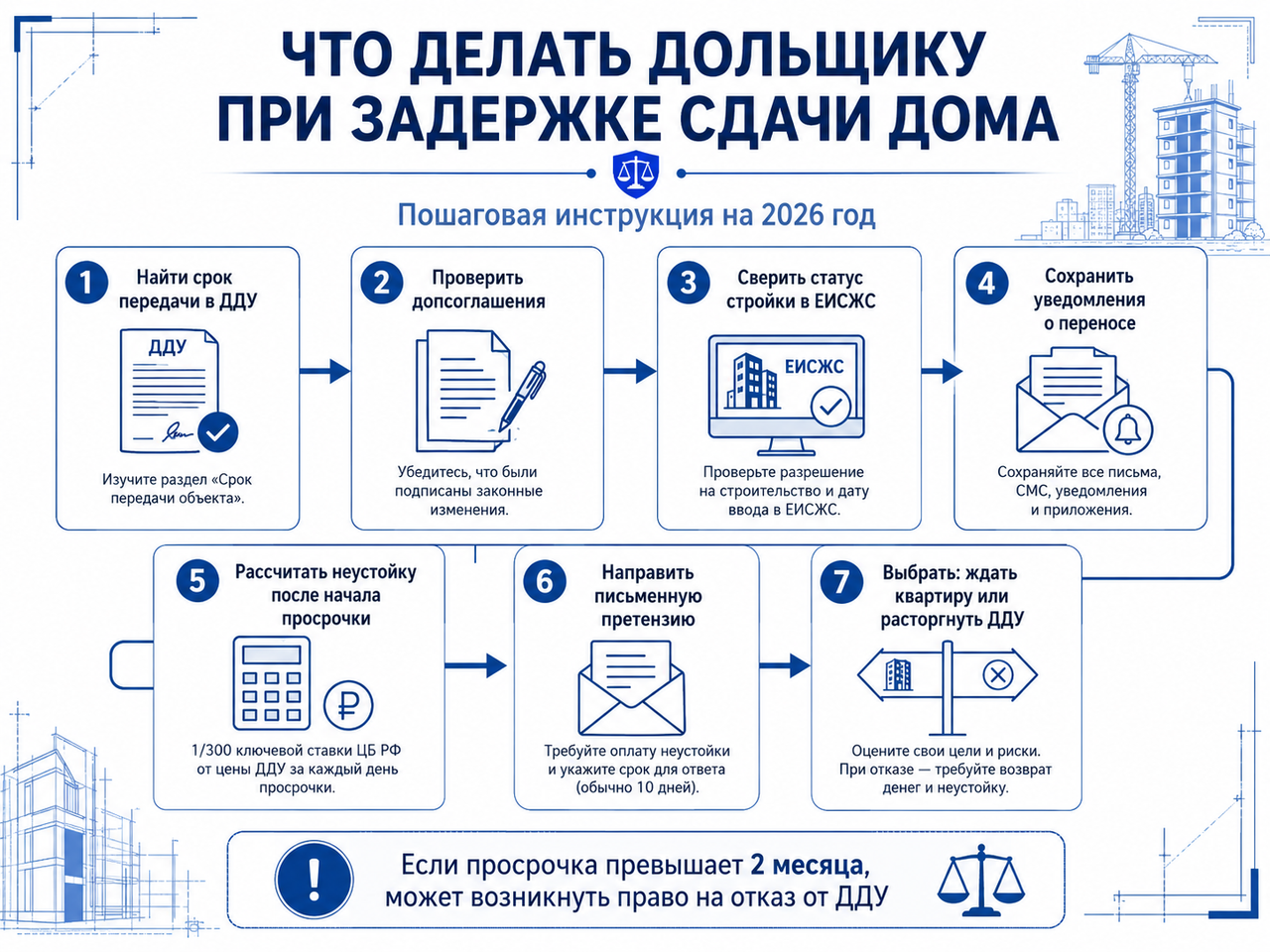

Пошаговая инструкция: что делать при задержке сдачи дома

Шаг 1. Найти точный срок в ДДУ

Необходимо открыть раздел договора о передаче объекта.

Формулировки бывают разными:

«не позднее 30 сентября 2026 года»;

«в течение шести месяцев после ввода дома, но не позднее…»;

«передача осуществляется в период…».

Если условие сложное, нужно определить последнюю допустимую дату математически.

Не следует подменять ее сроком ввода, указанным в проектной декларации.

Шаг 2. Проверить, подписывались ли дополнительные соглашения

Иногда первоначальный договор хранится несколько лет, а подписанный позднее документ забывается.

Нужно проверить всю цепочку:

ДДУ → дополнительные соглашения → зарегистрированные изменения.

Если новый срок передачи квартиры уже согласован, расчет ведется исходя из действующего условия.

Шаг 3. Зафиксировать состояние объекта

Когда застройщик не сдает дом, стоит сохранить официальную информацию на текущую дату:

  • проектную декларацию;

  • уведомления компании;

  • сообщения о переносе;

  • электронные письма;

  • скриншоты личного кабинета;

  • документы из ЕИСЖС.

Это материалы, подтверждающие нарушение сроков сдачи и историю изменения заявленных дат.

Скриншоты рекламных обещаний сами по себе слабее договора, но в совокупности с официальными документами помогают восстановить хронологию.

Шаг 4. Не подписывать документы автоматически

Любое дополнительное соглашение сначала нужно прочитать.

Особенно если застройщик задерживает срок уже не первый раз и предлагает подписать перенос сразу на несколько месяцев.

Шаг 5. После наступления просрочки рассчитать требования

С первого учитываемого дня появляется основание для неустойки по статье 6 № 214-ФЗ.

Шаг 6. Направить письменную претензию

В ней указываются ДДУ, договорный срок, фактическая задержка, расчет и банковские реквизиты.

Шаг 7. Решить, ждать квартиру или расторгнуть договор

После просрочки более двух месяцев законодательство предоставляет отдельное право на отказ от ДДУ. Это серьезное решение, которое нельзя принимать только из желания «наказать компанию».

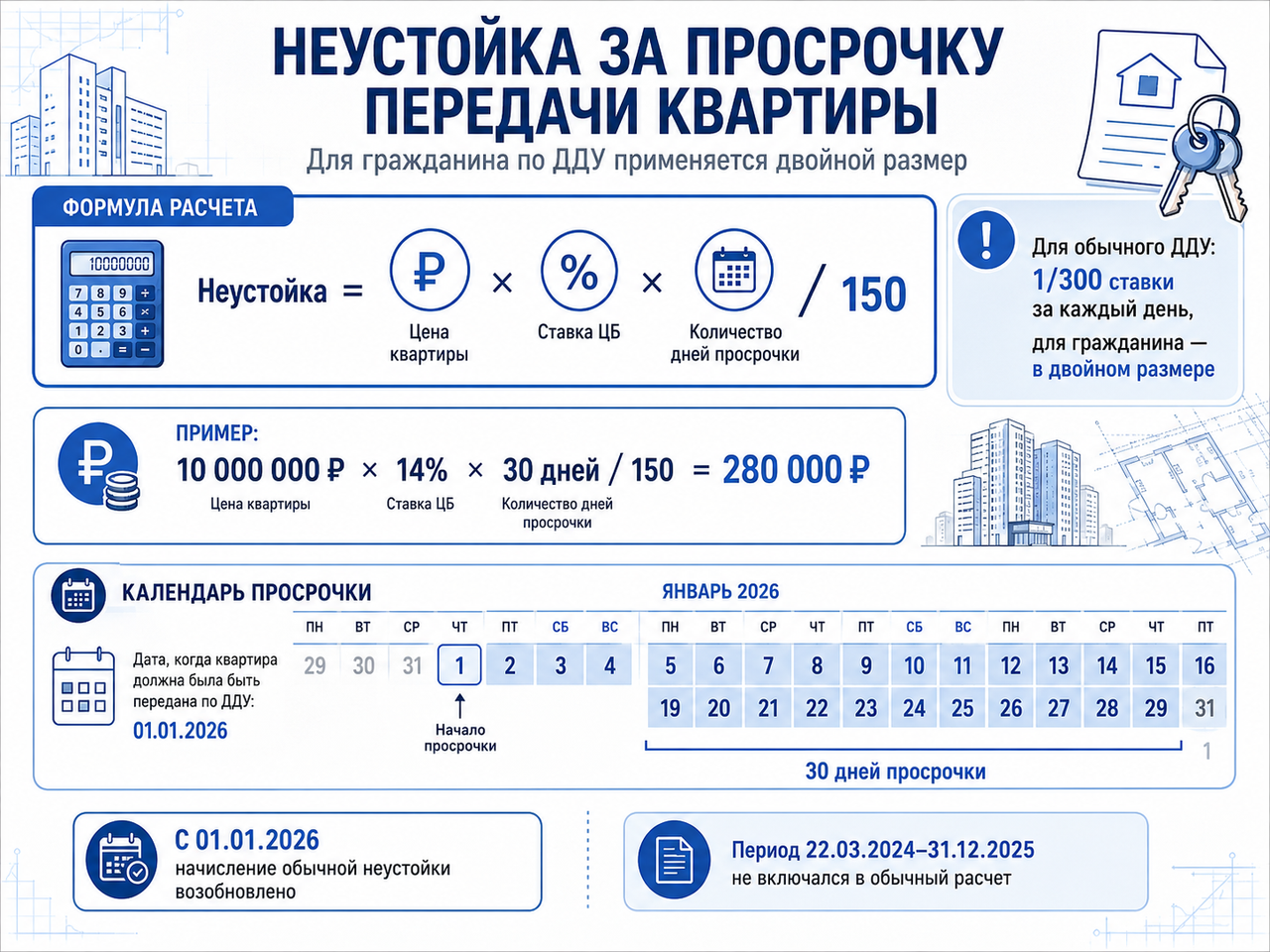

Неустойка за просрочку сдачи дома в 2026 году

Для обычного ДДУ статья 6 устанавливает размер в 1/300 ставки рефинансирования Банка России от цены договора за каждый день просрочки.

Если участник — гражданин, сумма выплачивается в двойном размере.

Фактически формула выглядит так:

Стоимость квартиры × ставка Банка России × количество дней / 150.

Закон привязывает ставку к дню исполнения обязательства.

По состоянию на 4 августа 2026 года ключевая ставка Банка России составляет 14% годовых. Банк России снизил ее до этого уровня с 27 июля 2026 года.

Например, стоимость квартиры — 10 000 000 рублей, а учитываемая задержка — 30 дней.

При ставке 14% ориентировочный расчет:

10 000 000 × 14% × 30 / 150 = 280 000 рублей.

Если объект пока не передан, такой расчет остается предварительным: окончательная величина зависит в том числе от даты исполнения обязательства и применимой к ней ставки.

Для отдельных уникальных объектов статья 6 содержит специальное исключение и ограничение суммы. Для типичной квартиры в обычном многоквартирном доме применяется общее правило.

Что произошло с мораторием в 2026 году

Это наиболее важное изменение по сравнению с предыдущим годом.

Для неустойки по части 2 статьи 6 период с 22 марта 2024 года по 31 декабря 2025 года включительно не учитывается при начислении.

С 1 января 2026 года этот специальный период закончился. Следовательно, если обязательство нарушено уже в 2026 году, неустойка снова начисляется за каждый день просрочки по действующему правилу.

Например, квартира должна была быть передана 15 декабря 2025 года, но застройщик передал ее только 20 февраля 2026-го.

Дни с 16 по 31 декабря 2025 года в обычный расчет не включаются, а период начиная с 1 января 2026 года уже учитывается.

Если задержка началась еще до 22 марта 2024 года и продолжалась через несколько специальных периодов, считать ее одной строкой нельзя. Расчет необходимо разделять по действовавшим правовым режимам.

Есть еще один нюанс: Постановление № 326 сохранило до 31 декабря 2026 года отсрочку исполнения для отдельных ранее предъявленных требований. Это не означает, что в 2026 году снова запрещено начислять новую неустойку. Отсрочка старых исполнительных требований и возникновение ответственности за новую просрочку — разные вопросы.

Когда направлять претензию

Ждать передачи квартиры до подачи требования необязательно.

Если просрочка уже идет, можно рассчитать сумму на определенную дату и направить претензию. Если нарушение продолжается, впоследствии расчет дополняется.

В претензии обычно указывают:

  • реквизиты сторон;

  • номер и дату договора долевого участия;

  • стоимость квартиры;

  • установленный срок передачи;

  • количество учитываемых дней;

  • расчет суммы;

  • требование выплатить деньги;

  • реквизиты счета;

  • перечень приложений.

Отправлять лучше способом, позволяющим доказать и дату, и содержание: например, заказным или ценным письмом с описью вложения либо через предусмотренный договором официальный канал.

Если застройщик не ответил на претензию, это не означает, что право исчезло. Следующим этапом может стать взыскание через суд.

Что можно взыскать кроме неустойки

При покупке жилья гражданином для личных нужд закон предусматривает дополнительные способы защиты.

При наличии доказательств могут заявляться убытки. Например, расходы на вынужденную аренду жилья из-за нарушения срока передачи квартиры.

Однако факт задержки сам по себе еще не превращает любую сумму расходов в автоматически возмещаемую. Потребуется доказать:

  • фактическую оплату;

  • необходимость расхода;

  • разумность суммы;

  • причинную связь с просрочкой.

Статья 10 № 214-ФЗ также предусматривает компенсацию морального вреда гражданину при наличии вины застройщика.

Если законное денежное требование гражданина не было удовлетворено добровольно и дело дошло до суда, действующая часть 3 статьи 10 предусматривает штраф 5% от присужденной суммы. Для старых правоотношений момент возникновения права на такой штраф требует отдельной оценки с учетом Постановления Конституционного Суда от 14 апреля 2026 года № 24-П.

Стоит ли сразу обращаться в суд

Не всегда.

Если задержка небольшая, строительство фактически завершено, компания назначает приемку квартиры и нет признаков финансовых проблем, иногда рациональнее сначала направить расчет и претензию.

Другая ситуация — когда застройщик затягивает строительство месяцами, постоянно меняет обещания или вообще не объясняет причины. Тогда слишком долгое ожидание может только отложить защиту прав.

Суд может рассматривать требования о:

  • взыскании неустойки;

  • убытках;

  • компенсации морального вреда;

  • штрафе;

  • возврате средств при законном расторжении;

  • иных последствиях нарушения договора.

При этом заявленная неустойка не гарантирует взыскание до последнего рубля: статья 333 ГК РФ позволяет суду при наличии предусмотренных оснований уменьшить явно несоразмерную санкцию.

Можно ли расторгнуть ДДУ, если сроки нарушены

Да, но закон устанавливает конкретный порог.

По пункту 1 части 1 статьи 9 № 214-ФЗ дольщик вправе в одностороннем порядке отказаться от исполнения договора, если обязательство по передаче не исполнено в срок, превышающий договорную дату на два месяца.

Например:

срок передачи — 31 марта;

до конца мая объект не передан;

после наступления предусмотренного законом периода появляется основание рассматривать односторонний отказ.

При таком расторжении застройщик должен в установленном законом порядке вернуть уплаченные средства и предусмотренные проценты. По основанию части 1 статьи 9 срок возврата составляет 20 рабочих дней. Для гражданина проценты рассчитываются в двойном размере.

Но расторгнуть ДДУ — не всегда экономически выгодное решение.

Нужно сравнить:

  • стоимость аналогичной квартиры сейчас;

  • остаток ипотеки;

  • условия кредита;

  • вероятность завершения проекта;

  • размер уже накопленной просрочки;

  • способ оплаты через эскроу;

  • необходимость приобретать другое жилье.

Если квартира за время строительства существенно подорожала, возврат первоначальной цены договора может оказаться менее выгодным, чем дождаться объекта и взыскать ответственность.

А если дом еще не просрочен, но стройка фактически остановилась

Закон предусматривает и такой сценарий.

Часть 1.1 статьи 9 № 214-ФЗ позволяет требовать расторжения договора через суд, если строительство прекращено или приостановлено и имеются обстоятельства, очевидно свидетельствующие о том, что квартира не будет передана в предусмотренный договором срок.

Это отличается от одностороннего отказа после двухмесячной просрочки.

До наступления просрочки нельзя просто написать уведомление «дом строится медленно, поэтому расторгаю ДДУ» и считать договор прекращенным. Необходимы законные основания и, в предусмотренном частью 1.1 случае, судебный порядок.

Что происходит с деньгами на эскроу

Депонирование средств на счете эскроу снижает риск потери денег при проблемах строительной компании, но не гарантирует соблюдение сроков сдачи жилья.

Пока предусмотренные законом условия не наступили, средства блокируются банком и не являются обычным платежом в свободное распоряжение застройщика.

Срок условного депонирования может превышать заявленный срок ввода не более чем на шесть месяцев, а по заявлению участника может быть продлен в предусмотренных законом пределах — максимум еще до двух лет. При расторжении или законном одностороннем отказе договор счета эскроу прекращается, а средства возвращаются по правилам статьи 15.5 № 214-ФЗ.

Поэтому наличие эскроу не означает, что при затянувшемся проекте надо просто ждать бесконечно.

Что делать, когда дом наконец ввели и пригласили за ключами

Нарушение срока не дает права искусственно продолжать просрочку.

Часть 2 статьи 6 освобождает застройщика от неустойки за период, возникший из-за уклонения участника от подписания передаточного документа, если сама компания надлежащим образом исполнила свои обязательства.

Поэтому после приглашения нужно явиться на осмотр.

Если квартира соответствует требованиям — оформить передачу.

Если имеются недостатки — зафиксировать их в предусмотренном порядке. Техническая приемка квартиры в Москве особенно полезна, когда после длительной задержки объект передается с отделкой или есть сомнения в качестве строительных работ.

Гарантийный период и ответственность за качество — отдельные вопросы. Получение квартиры с опозданием не лишает собственника гарантийных прав на выявленные строительные дефекты.

Куда обращаться, если застройщик не сдает дом

Для получения денег ключевыми инструментами остаются письменное требование и суд.

Параллельно при признаках серьезных нарушений можно обращаться в региональный орган государственного контроля в сфере долевого строительства и проверять сведения в ЕИСЖС.

Если строительство фактически остановлено, важно смотреть не только на ответы менеджеров, но и на:

  • динамику готовности;

  • изменения проектной декларации;

  • сведения о разрешительной документации;

  • публикации уполномоченных органов;

  • судебные дела компании;

  • признаки банкротства.

Коллективное обращение дольщиков может быть полезно для привлечения внимания контролирющего органа, но оно не заменяет индивидуальное денежное требование по конкретному договору.

Что не нужно делать при задержке сроков сдачи

Автоматически подписывать перенос срока. Сначала оцениваются последствия для неустойки.

Считать просрочку от рекламной даты. Основа — срок передачи объекта, указанный в ДДУ.

Верить, что изменение проектной декларации само изменило договор. Это разные документы.

Включать в расчет весь 2025 год. Для части 2 статьи 6 специальный период с 22.03.2024 по 31.12.2025 исключен.

Считать, что мораторий действует и на весь 2026 год. Новая ответственность с 1 января 2026 года снова начисляется.

Не являться на приемку ради увеличения суммы. Это может прекратить ответственность за соответствующий период.

Расторгать договор только из-за эмоций. Сначала стоит сравнить стоимость квартиры, сумму возврата и цену аналогичного жилья.

Ждать годами без письменных действий. Чем длиннее история, тем сложнее документы и расчет.

Пошаговый план дольщика в 2026 году

Если застройщик задерживает сдачу дома, последовательность действий лучше строить так:

  1. Найти в ДДУ точный срок передачи.

  2. Проверить все дополнительные соглашения.

  3. Сверить сведения о строительстве в ЕИСЖС.

  4. Сохранить уведомления о переносе.

  5. Не менять срок автоматически только по предложению компании.

  6. После начала просрочки рассчитать неустойку.

  7. Направить письменную претензию.

  8. Сохранять документы о дополнительных расходах.

  9. При продолжительной задержке выбрать между ожиданием объекта и расторжением ДДУ.

  10. После приглашения своевременно выйти на приемку и зафиксировать недостатки.

  11. Если добровольного урегулирования нет — обращаться в суд.

Главное о задержке сдачи дома в 2026 году

Для дольщика ключевой вопрос звучит не «когда обещали закончить стройку», а «когда по зарегистрированному договору должны передать квартиру».

Срок сдачи дома в эксплуатацию и срок передачи объекта связаны между собой, но юридически не тождественны. Ответственность по статье 6 № 214-ФЗ возникает именно за нарушение обязательства по передаче.

Если застройщик заранее понимает, что не успевает, он должен не позднее чем за два месяца проинформировать участника и предложить изменение договора. Подписывать перенос дольщик не обязан.

С 1 января 2026 года начисление обычной неустойки за новую просрочку возобновилось. Поэтому ситуация существенно отличается от 2025 года, когда действовал специальный период неначисления.

При задержке более двух месяцев появляется возможность расторгнуть ДДУ по предусмотренному законом основанию. Если строительство остановилось еще раньше и очевидно, что объект вовремя не передадут, может рассматриваться судебное расторжение.

Практически самая сильная позиция складывается тогда, когда все действия подтверждены документами: есть действующий ДДУ, понятна дата нарушения, сохранены сведения о переносах, правильно рассчитана сумма и направлено письменное требование. В такой ситуации спор строится не вокруг обещаний отдела продаж, а вокруг конкретного обязательства застройщика и факта его нарушения.

Главная Микс Застройщик задерживает сдачу дома: что делать дольщику в 2026 году + пошаговая инструкция
04:57

Подборка смешных фото (68 фото)

22:17

15 самых нелепых судебных историй, в которые трудно поверить

22:07

15 исторических загадок, которые до сих пор не смог объяснить никто

18:50

15 крупнейших скрытых отраслей мировой экономики

18:47

15 жутковатых фактов, которые сложно забыть

18:44

15 знаменитостей, которых интернет считает переоцененными мастерами своего дела

00:25

20 жутких винтажных фотографий, после которых вы уже не сможете смотреть на старые снимки как раньше

00:23

20 архивных фото звезд, после которых захочется вернуться в эпоху легендарных вечеринок

00:15

15 редчайших фото, которые позволяют буквально заглянуть в прошлое

00:10

15 посетителей супермаркета, которым на всё пох

21:14

Застройщик задерживает сдачу дома: что делать дольщику в 2026 году + пошаговая инструкция
